Этапы строительства дома: пошаговый план от проекта до сдачи объекта

мая, 8 2026

Этапы строительства дома: пошаговый план от проекта до сдачи объекта
  • От: Вадим Новиков
  • 0 Комментарии
  • Строительство домов

Вы когда-нибудь задумывались, почему одни люди сдаются на полпути к мечте о собственном доме, а другие живут в нем через год после первого вырытого траншея? Разница не только в деньгах. Она в понимании того, что строительство - это не просто «копать и строить». Это сложный процесс, состоящий из четких фаз, где ошибка на первом этапе может стоить вам десятков тысяч долларов на последнем.

Многие начинают с выбора кирпича или фундамента, но это грубая ошибка. Настоящее строительство начинается за пределами стройплощадки - в голове архитектора и в документах инженера. Давайте разберем, какие именно фазы и этапы проекта проходят ваши деньги и нервы, чтобы превратиться в крепкие стены и крышу над головой.

Фаза 1: Предпроектная подготовка и анализ участка

Прежде чем купить землю или заказать чертежи, нужно понять, что вообще можно построить на конкретном куске земли. Эта фаза часто игнорируется, но она определяет успех всего проекта строительства.

Здесь вы проводите геодезическую съемку и геологические изыскания. Зачем? Чтобы узнать состав грунта. Если вы построите тяжелый дом на пучинистой глине без правильного фундамента, он поведет себя как леденец на солнце - треснет и покосится уже зимой.

  • Анализ коммуникаций: Проверьте наличие электричества (какая мощность?), газа, воды и канализации. Подведение газа может занять полгода, если линии далеко.
  • Юридическая чистота: Убедитесь, что участок находится в зоне ИЖС (индивидуальное жилищное строительство), а не в охранной зоне лесов или водоемов.
  • Определение бюджета: Закладывайте минимум 30% резерва сверх первоначальной сметы. Цены на материалы растут, а непредвиденные расходы неизбежны.

Без этих данных любой проект будет слепым. Вы строите на абстракции, а не на реальности.

Фаза 2: Проектирование и документация

Это мозг вашего будущего дома. Здесь рождается не только красивая картинка для Instagram, но и техническая инструкция для рабочих. Хороший проект включает три основных раздела: архитектурный (АР), конструктивный (КР) и инженерный (ИР).

Архитектурный раздел отвечает за планировку, фасады и эргономику. А вот конструктивный раздел - это скелет дома. Он рассчитывает нагрузки на фундамент, балки перекрытий и стропила. Экономить на КР нельзя. Ошибка в расчете балки приведет к провисанию пола, которое потом невозможно исправить.

Инженерные сети (электрика, отопление, вентиляция) тоже проектируются здесь. В современном энергоэффективном доме система вентиляции с рекуператором тепла должна быть заложена еще на этапе черновых работ. Потом вешать трубы на готовый ремонт - боль и грязь.

Типы проектной документации и их назначение
Раздел проекта Что внутри Для чего нужен
АР (Архитектурный) Планировки, фасады, разрезы Визуализация и эргономика жизни
КР (Конструктивный) Фундамент, каркас, перекрытия Прочность и безопасность конструкции
ИР (Инженерный) Электрика, вода, отопление, газ Комфорт и жизнеобеспечение дома

Фаза 3: Подготовка строительной площадки

Документы готовы, деньги собраны. Теперь переходим к физической работе. Эта фаза называется «нулевой цикл» в широком смысле, хотя технически нулевой цикл - это только земляные работы.

Первым делом очищают участок от мусора, деревьев и старого фундамента, если он был. Затем устанавливают строительный забор. Это не только защита от зевак, но и создание рабочей зоны для складирования материалов. Без забора кирпичи пропадут, а бетонные блоки испачкают вашу одежду.

Подводят временную воду и электричество. Рабочим нужна розетка для инструмента и вода для замеса растворов. Также организуют бытовки для проживания бригады. Если рабочие будут ночевать в палатках, скорость работы упадет вдвое.

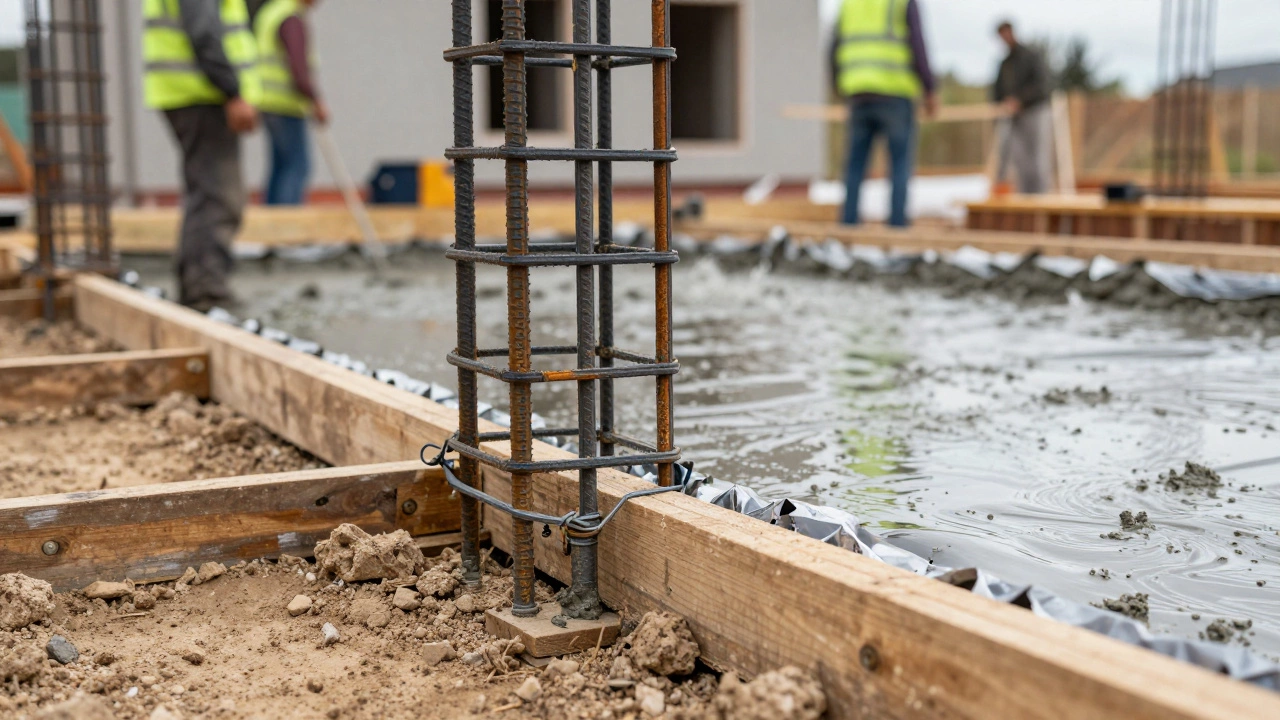

Рабочие устанавливают арматуру и опалубку для заливки бетонного фундамента

Фаза 4: Нулевой цикл (Фундамент)

Самый ответственный этап. Фундамент принимает на себя весь вес дома и передает его земле. Ошибки здесь невидимы глазу, но разрушительны по последствиям.

  1. Земляные работы: Рытье котлована или траншей. Глубина зависит от уровня промерзания почвы в вашем регионе. В средней полосе России это около 1.5 метра.
  2. Устройство подушки: Засыпка песка и щебня с тщательным уплотнением виброплитой. Это предотвращает просадку.
  3. Опалубка и армирование: Сборка каркаса из арматуры. Арматура связывается проволокой, сварка стыков запрещена - металл там ломается.
  4. Бетонирование: Заливка бетона марки М300 и выше. Бетон должен заливаться непрерывно, иначе появятся «холодные швы» - слабые места.
  5. Гидроизоляция: Обработка фундамента битумом или рулонными материалами, чтобы влага из земли не поднималась в стены.

После заливки фундамент должен набрать прочность. Летом это 28 дней, зимой - дольше. Не спешите возводить стены на сырой бетон.

Фаза 5: Возведение коробки дома

Теперь дом начинает расти вверх. Этот этап включает кладку стен или сборку каркаса, устройство перекрытий и кровли.

Если вы строите из кирпича или блоков, важно следить за вертикальностью стен. Отклонение в 1 см на этаж кажется мелочью, но на пятом этаже стена может уехать на 5 см, что нарушит геометрию окон и дверей.

Перекрытия могут быть железобетонными плитами (требует крана) или монолитными (заливаются на месте). Монолит дает больше свободы в планировке, но требует сложной опалубки.

Кровля ставится последней. Выбор материала (металлочерепица, профнастил, мягкая черепица) влияет на угол наклона стропил. Под кровлю обязательно укладывается пароизоляция, утеплитель и гидроветрозащитная мембрана. Пирог крыши должен работать как одно целое, иначе конденсат испортит утеплитель за пару лет.

Завершенный современный дом с ухоженным садом в теплый вечерний свет

Фаза 6: Черновая отделка и инженерия

Дом закрыт от непогоды, теперь делаем его комфортным. Этот этап самый шумный и грязный.

  • Монтаж инженерных сетей: Прокладка труб водоснабжения, канализации, отопления. Установка электрических щитков и разводка кабелей в стенах.
  • Штукатурка и стяжка: Выравнивание стен и полов. Стяжка пола делается по маякам, чтобы поверхность была идеально ровной для финишных покрытий.
  • Утепление: Для каркасных домов или домов из бруса/газоблока требуется дополнительное утепление фасадов и межэтажных перекрытий.

На этом этапе критически важно провести испытания систем. Включите бойлер, проверьте давление в трубах, вызовите электрика для проверки заземления и УЗО. Лучше найти протечку сейчас, чем после покраски стен.

Фаза 7: Чистовая отделка

Самый творческий и дорогой этап. Здесь вы выбираете плитку, обои, краску, двери и сантехнику.

Порядок работ важен: сначала потолки, потом стены, затем полы. Так вы не испачкаете готовый пол цементом или краской. Устанавливайте окна и входные двери в начале этой фазы, чтобы защитить дом от пыли и сквозняков во время ремонта.

Не экономьте на герметиках и крепежах. Дешевый силикон потемнеет и отвалится через год. Качественные петли на дверях прослужат десятилетия.

Фаза 8: Сдача объекта и благоустройство

Строительство заканчивается не установкой последней лампочки. Нужно сдать дом официально, если вы строили по договору с подрядчиком, и оформить документы на недвижимость.

Параллельно идет благоустройство территории: дорожки, освещение сада, посадка растений. Это создает тот самый уют, ради которого многие и уезжают из города.

Проверьте работу всех систем в течение первых месяцев жизни в доме. Зимой проверьте отопление, летом - кондиционеры и вентиляцию. Дом «устаканится», давая небольшую усадку, поэтому следите за появлением трещин в первый год.

Сколько времени занимает строительство дома под ключ?

Средний срок строительства небольшого дома (до 150 кв. м) составляет 6-9 месяцев при непрерывной работе. Каркасные дома строятся быстрее (3-4 месяца), кирпичные и монолитные дольше (8-12 месяцев). На сроки влияют погодные условия, доступность материалов и квалификация бригады.

Можно ли строить дом зимой?

Да, но с ограничениями. Заливать бетон зимой сложно и дорого - нужны добавки-пластификаторы и прогрев опалубки. Кладка кирпича невозможна без специальных растворов. Каркасные технологии наиболее адаптированы к зимнему строительству, так как они требуют меньше мокрых процессов.

Что делать, если бюджет закончился раньше завершения строительства?

Приостановите работы на этапе «коробки» (стены, перекрытия, крыша). Дом с крышей защищен от осадков и может стоять годами без существенного ущерба. Внутри можно сделать минимальную черновую отделку и установить временное отопление. Чистовую отделку и благоустройство лучше отложить до появления средств.

Нужен ли авторский надзор при строительстве?

Очень желательно. Автор проекта знает нюансы своих расчетов. Он сможет оперативно внести изменения, если возникнут сложности на площадке, и контролировать качество выполнения работ. Без него вы рискуете получить дом, который выглядит как на картинке, но имеет скрытые дефекты.

Как проверить качество фундамента?

Визуально осмотрите поверхность на предмет трещин и раковин. Закажите лабораторный анализ прочности бетона (отбойник или керны). Проверьте уровень горизонтальности поверхности фундамента уровнем или нивелиром. Отклонения более 2-3 см на всю длину потребуют выравнивания перед монтажом венца или плит перекрытия.

Теги: этапы строительства дома фазы проекта строительство частного дома смета на строительство контроль качества стройки

Категории

  • Автомобильный ремонт и обслуживание (38)
  • Строительство домов (30)
  • Тюнинг и аксессуары (16)
  • Строительные инструменты и техника (16)
  • Строительные материалы и бетон (16)
  • Плодоводство (16)
  • Защита растений и уход (14)
  • Автоэлектрика и освещение (13)
  • Овощеводство (12)
  • Шины и резина (11)

Облако тегов

  • автомобиль
  • тормозные колодки
  • строительство
  • строительство дома
  • замена масла
  • садоводство
  • ремень ГРМ
  • двигатель
  • сад
  • расчет фундамента
  • бетон
  • строительные инструменты
  • аккумулятор
  • выбор аккумулятора
  • замена ремня
  • срок службы
  • выбор шин
  • расчет кровли
  • расчет бетона
  • посадка
ФанТехника

Меню

  • О нас
  • Условия использования
  • Политика конфиденциальности
  • ФЗ-152
  • Связаться с нами
  • kyzdar
  • астана эскорт
  • шлюхи астана

© 2026. Все права защищены.
